Eine Dachsanierung im Winter ist eine Terminfrage mit Nebenbedingungen: Die Halle muss ab Januar wieder nutzbar sein, das Dach darf nicht offen stehen, wenn es schneit — und zwischen Weihnachten und Neujahr arbeitet niemand.
Das Beispiel ist die Sanierung eines Sporthallendachs, 1. Oktober 2026 bis 14. Januar 2027, 26 Vorgänge und zwölf fixierte Elemente — vom Planungsbeschluss bis zur Übergabe.
Der Ablauf, den das Wetter vorgibt#

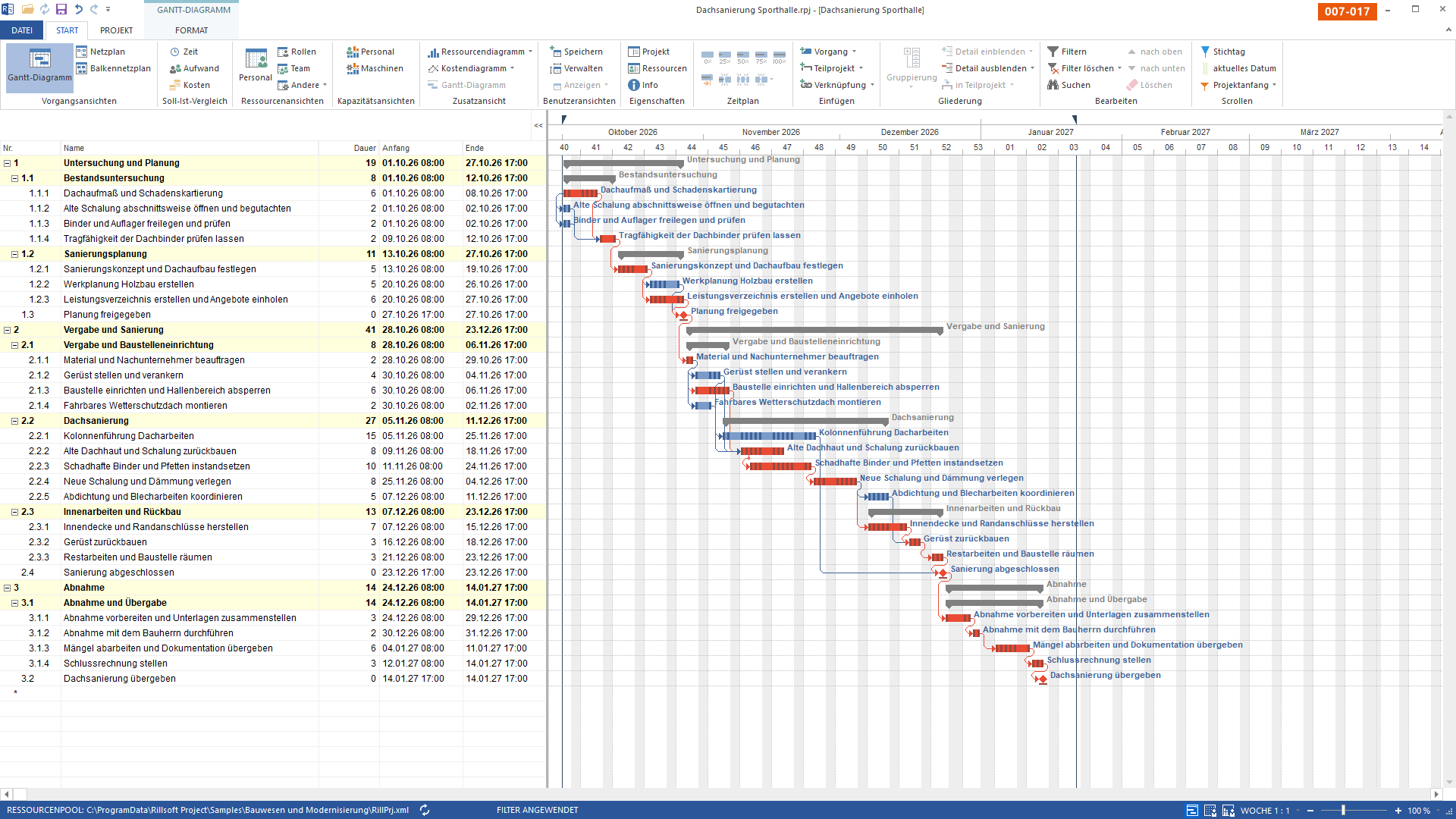

Bild 1 von 2 — Ein geöffnetes Hallendach im November ist kein Terminproblem, sondern ein Wetterproblem. Der Plan bildet das ab: Erst steht das fahrbare Wetterschutzdach, dann wird die alte Dachhaut zurückgebaut — und die Reihenfolge ist keine Empfehlung, sondern eine Verknüpfung.
Die Reihenfolge ist der eigentliche Inhalt dieses Plans: Erst steht das fahrbare Wetterschutzdach, dann wird die alte Dachhaut zurückgebaut. Im Plan ist das keine Absichtserklärung, sondern eine Verknüpfung — wer den Rückbau vorzieht, bekommt es angezeigt.
Was der Kalender daraus macht#

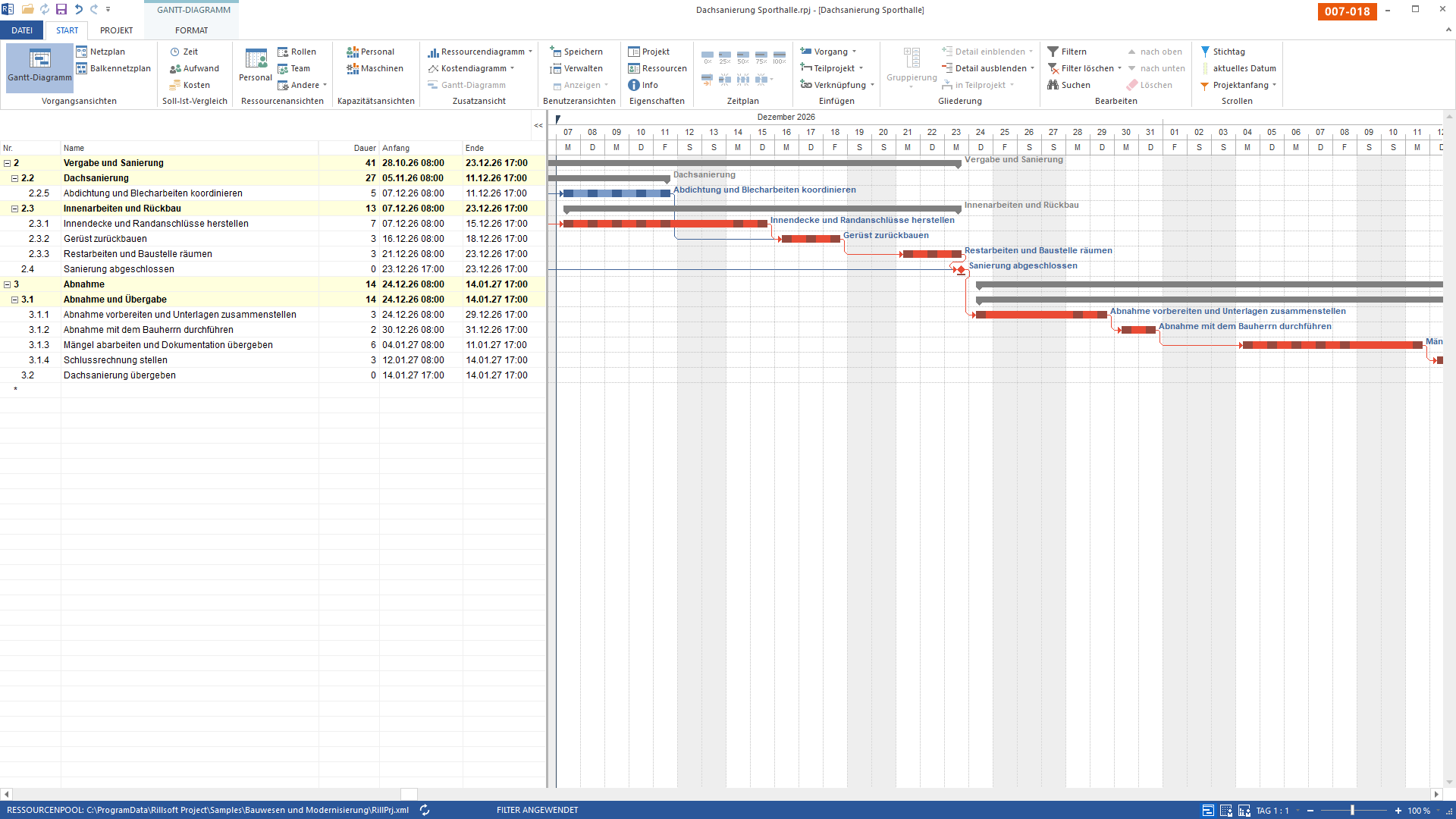

Bild 2 von 2 — Die Abnahme beginnt am 24. Dezember — und dauert bis Mitte Januar. Nicht, weil jemand langsam arbeitet, sondern weil dazwischen Weihnachten, Neujahr und zwei Wochenenden liegen. Der Kalender rechnet das von selbst; im Bild sind es die grauen Spalten, über die die Balken hinweggehen.
Die Abnahme beginnt am 24. Dezember und endet am 14. Januar: 14 Arbeitstage über drei Wochen. Dazwischen liegen die Feiertage und drei Wochenenden, und kein Mensch muss sie abziehen — der Kalender tut es.
| Vorgang | Dauer | Zeitraum |
|---|---|---|
| Abnahme vorbereiten | 3 Tage | 24. – 29.12. |
| Abnahme mit dem Bauherrn | 2 Tage | 30. – 31.12. |
| Mängel abarbeiten | 6 Tage | 04. – 11.01. |
| Schlussrechnung stellen | 3 Tage | 12. – 14.01. |
Warum das zusammengehört#
Zwangstermine und Kalender sind zwei Seiten derselben Sache: Der eine hält fest, was von außen gesetzt ist, der andere rechnet die Zeit dazwischen richtig. Fehlt eines von beidem, entsteht ein Plan, der auf dem Papier aufgeht und auf der Baustelle nicht.
Wie derselbe Mechanismus eine Schulsanierung an die Ferien bindet, steht auf Zwangstermine und Ferienfenster. Wie Rillsoft Project Termine und Kalender führt, steht auf der Produktseite zum Projektmanagement in der Rillsoft Cloud. Zurück zur Übersicht Bauwesen.
